Ход строительства объектов «КВС» на 13 марта: ключевые этапы, актуальные фото
Дорогие дольщики!
Группа компаний «КВС» представляет дайджест по строительству жилых комплексов на 13 марта. Все работы идут в плановом режиме — с соблюдением графиков и качественных стандартов. Как всегда, вы можете посмотреть подробные фотоотчёты в соответствующих разделах на страницах проектов. А пока — краткий обзор того, что происходит на наших стройплощадках.

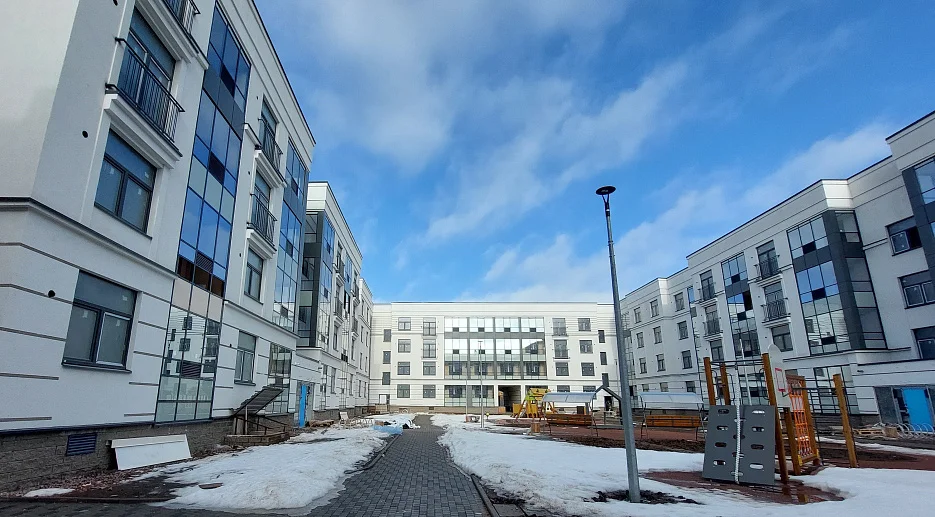

В ЖК «Ясно.Янино»:
Квартал «Лес»:
- В корпусе 14.07 проходит установка ванн, умывальников и унитазов;
- В корпусе 14.08 выполняется подготовка к сдаче электротехнического оборудования электротехнической лаборатории;
- В корпусе 14.09 ведётся установка оконечных устройств.
Подробнее о ходе строительства объекта читайте здесь.
В «Патио. Уютном квартале»:
- В корпусе 31 проходит монтаж плитки навесного вентилируемого фасада;
- В корпусе 28 выполняется монтаж пожарной и повысительной насосных станций.
Подробнее о ходе строительства объекта читайте здесь.
Олимпийские кварталы «ЮгТаун»:
Квартал «Австралия»
2 этап:
- В корпусе 5 ведётся устройство стояков отопления по секциям;
- В корпусе 6 выполняется заполнение монтажных зазоров с нанесением герметика «СТИЗ-А» на окна из ПВХ-профиля.
Детский сад №2: ведётся внутренняя чистовая отделка.
Подробнее о ходе строительства объекта читайте здесь.
В ЖК «Любоград»:
Очередь «Кот Баюн»:
- В корпусе 2.1 проходит устройство наружных инженерных сетей водопровода и канализации;
- В корпусе 2.2 ведётся монтаж санитарно-технического оборудования в санузлах;
- В корпусе 2.3 проходит устройство холодного фасадного остекления.
Очередь «Золотая рыбка»
- В корпусе 2 продолжается устройство опалубки перекрытия первого этажа;
- В корпусе 3 проходит армирование и бетонирование фундаментной плиты;
- В корпусе 5 ведётся обратная засыпка пазух фундамента.
Поликлиника:
- Ведутся отделочные (штукатурные) работы.
Детский сад №2:
- Проходит устройство опалубки, армирование и бетонирование монолитного парапета на кровле.
Подробнее о ходе строительства объекта читайте здесь.
Квартал «Б15»:
- В корпусе 1 проходит монтаж настенной и напольной плитки в санузлах;
- В корпусе 2 ведётся нанесение декоративной штукатурки в парадных;
- В корпусе 3 проходит монтаж светильников в парадных;
- В корпусе 4 ведётся монтаж кубообразных реечных потолков в парадных;
- В корпусе 5 проходит нанесение декоративной штукатурки в парадных.
Подробнее о ходе строительства объекта читайте здесь.
Квартал «Дубровский»:
2 очередь
1 этап
- В корпусе 3 проходит предчистовая отделка: оштукатуривание стен и перегородок, шпаклевание стен;
- В корпусе 4 ведётся монтаж лифтового оборудования: установка дверных порталов и подключение систем.
2 этап
- В корпусе 1 проходит устройство монолитной фундаментной плиты.
Детский сад:
- Выполняется благоустройство прилегающей территории.
Школа:
- Проходит устройство каменной кладки стен 1-4 этажей.
Подробнее о ходе строительства объекта читайте здесь.
Проект «Дом на Курской»:
- Ведётся устройство шпунтового ограждения котлована.
Подробнее о ходе строительства объекта читайте здесь.
Проект бизнес-класса «М36»:
- Ведётся устройство шпунтового ограждения котлована.
Подробнее о ходе строительства объекта читайте здесь.
Отметим, что группа компаний «КВС» реализует проекты с привлечением средств в рамках проектного финансирования. Строительство на всех площадках продвигается стабильно и в соответствии с утверждёнными сроками.
