Ход строительства объектов «КВС» на 14 февраля
Уважаемые дольщики «КВС»! Представляем вам очередной дайджест хода строительства наших объектов на 14 февраля. Расширенные отчеты с фотографиями вы по-прежнему сможете найти в специальных разделах на страницах жилых комплексов.
Итак, по состоянию на 14 февраля 2025 года:

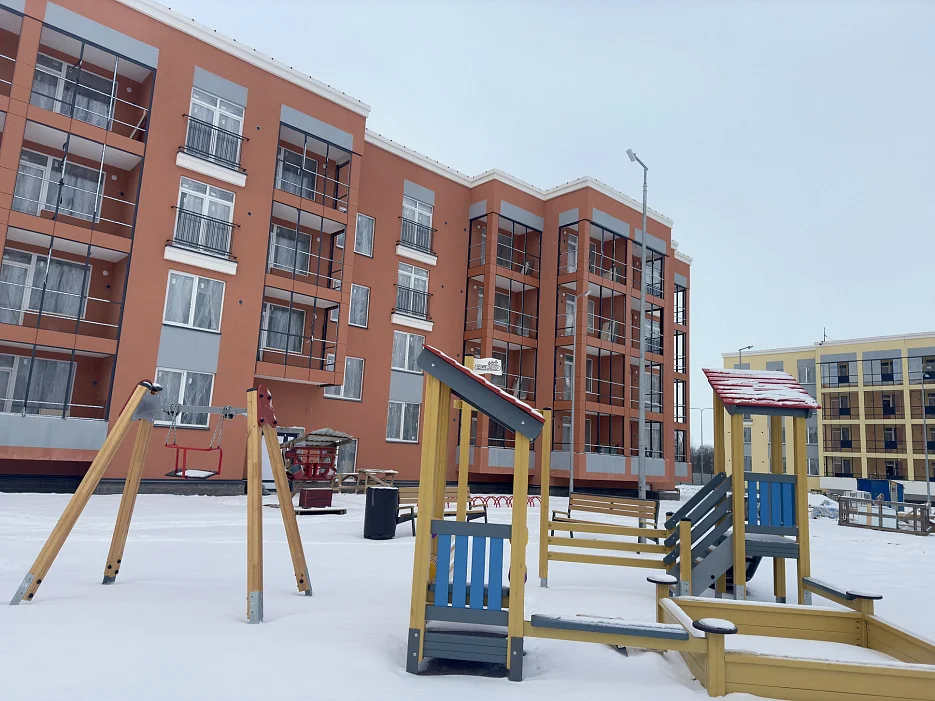

В ЖК «Ясно.Янино»:
Квартал 6:
- В корпусе 14.05 продолжается монтаж сан. фаянса;
- В корпусе 14.06 проходит устройство ограждений лестниц.
«Лес»:
- В корпусе 14.07 проходит установка закладных деталей на кровле для инженерных коммуникаций;
- В корпусе 14.08 проходит монтаж оконных блоков.
Школа:
- Получено разрешение на ввод объекта в эксплуатацию. Проводится передача помещений и систем эксплуатации.
Подробнее о ходе строительства объекта читайте здесь.
В ЖК «Патио»:
- В корпусе 31 проходит армирование и бетонирование перекрытий подвала;
- В корпусе 28 проходит армирование и бетонирование перекрытий 3-4-их этажей.
Подробнее о ходе строительства объекта читайте здесь.
Олимпийские кварталы «ЮгТаун»:
Квартал «Австралия»
- В корпусе 1 проходит монтаж внутреннего электрооборудования и освещения;
- В корпусе 2 проводится устройство водопровода и канализации в ванных комнатах под зашивку стояков, подготовка к монтажу сан.фаянс;
- В корпусе 3 проходит монтаж квартирных входных дверей;
- В корпусе 4 проходит монтаж внутриплощадочных инженерных сетей.
Школа: проходит монтаж слаботочных систем.
Детский сад №2: проходит монтаж кабельных линий.
Подробнее о ходе строительства объекта читайте здесь.
В ЖК «Любоград»:
Очередь «Царевна-лягушка»:
- В корпусе 7.3 проходит наладка лифтового оборудования;
- В корпусе 7.2 проходит монтаж радиаторов отопления (настенные, напольные) в квартирах, пуск тепла по квартирам;
- В корпусе 7.1 проходят отделочные работы в местах общего пользования и квартирах;
- В корпусе 6 проходит монтаж холодных витражей балконов.
Очередь «Кот Баюн»:
- В корпусе 2.1 проходит устройство кровли;
- В корпусе 2.2 проходит устройство кровли (утепление);
- В корпусе 2.3 проходит устройство внутренних перегородок из керамзитоцементных блоков на 4 этаже.
Подробнее о ходе строительства объекта читайте здесь.
Квартал «Б15»:
- В корпусе 1 проходит устройство стен и перегородок из кирпича и газобетона;
- В корпусе 2 проходит устройство стен 7 этажа;
- В корпусе 3 проходит устройство стен 7 этажа;
- В корпусе 4 проходит устройство стен и перегородок из кирпича и газобетона на 4 этаже;
- В корпусе 5 проходит устройство стен 5 этажа.
Подробнее о ходе строительства объекта читайте здесь.
Квартал «Дубровский»:
1 очередь
- В корпусе 1 проходит монтаж индивидуального теплового пункта;
- В корпусе 2 продолжается устройство фасадов;
- В корпусе 3 проходит устройство слаботочных систем;
- В корпусе 4 проходит устройство дверей в МОП.
2 очередь
- В корпусе 3 продолжается устройство парапетов;
- В корпусе 4 проводится кладка стен.
Детский сад:
- Проходит устройство плиты перекрытия 2 этажа.
Подробнее о ходе строительства объекта читайте здесь.
Отметим, что компания «КВС» продолжает получать средства в рамках проектного финансирования. Работы на стройке ведутся в штатном режиме, со строгим соблюдением ранее установленных сроков.
