Ход строительства объектов «КВС» на 15 декабря
Уважаемые дольщики «КВС»! Представляем вам очередной дайджест хода строительства наших объектов на 15 декабря. Расширенные отчеты с фотографиями вы по-прежнему сможете найти в специальных разделах на страницах жилых комплексов.
Итак, по состоянию на 15 декабря 2023 года:
В микрогороде «Новое Сертолово»:
Квартал «Гармония»:

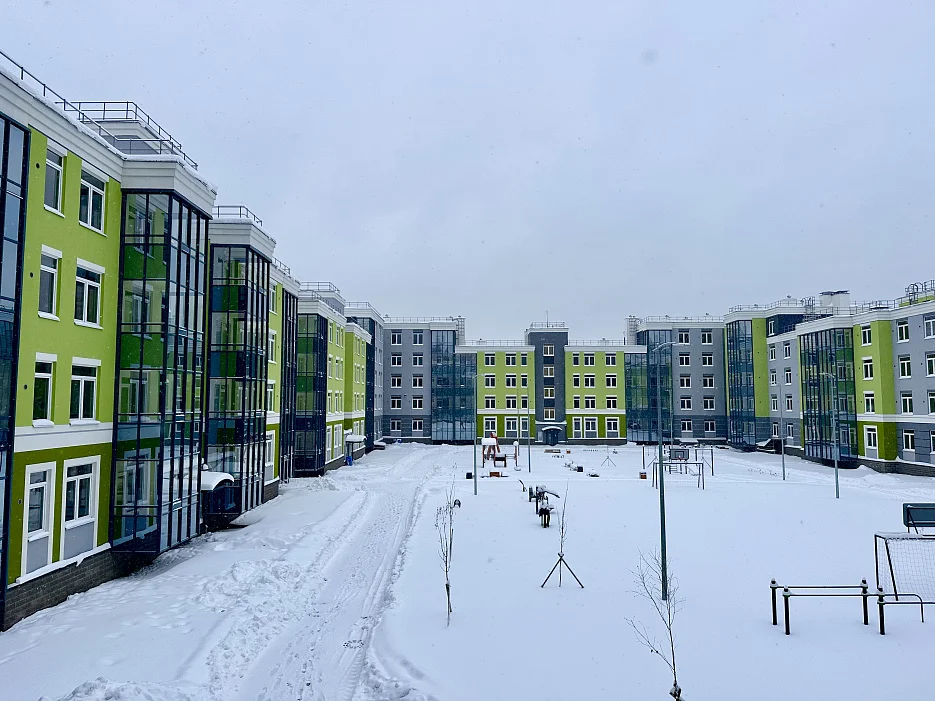

Получено разрешение на ввод объекта в эксплуатацию.
В ЖК «Ясно.Янино»:
Квартал 5:
В корпусе 11.2 проходит передача квартир дольщикам.
Квартал 6:
Проведена итоговая проверка ГАСН корпусов 14.1-14.4.
- В корпусах 14.1 – 14.4 проходит подключение энергоснабжения корпусов на постоянной основе;
- В корпусе 14.5 проводится кладка наружных стен;
- В корпусе 14.6 проходит устройство дренажа.
Корпус «Семейный»:
- Проходит устройство полов в МОП, квартирах и балконах.
Детский сад:
- Проходят пусконаладочные работы индивидуального теплового пункта.
Школа:
- Проводится монтаж отопления и лотков электрооборудования в подвале.
Подробнее о ходе строительства объекта читайте здесь.
Олимпийские кварталы «ЮгТаун»:
Квартал «Греция»
1 этап:
В корпусах 1.1, 1.2 и 1.3 проходит подготовка к передаче квартир дольщикам.
2 этап:
В корпусах 2.1, 2.2, 2.3, 2.4, 2.5 продолжается монтаж внутренних инженерных систем.
Квартал «Австралия»
- В корпусе 1 ведется устройство стен 5-го этажа;
- В корпусе 2 проходит монтаж внутреннего электрооборудования и освещения;
- В корпусе 3 проходит устройство перекрытия 4-го этажа;
- В корпусе 4 проходит монтаж внутреннего электрооборудования и освещения.
Мемориал воинского захоронения:
Выполнены работы по обустройству;
Мемориальные доски изготовлены и установлены на бетонное основание.
Детский сад: проходит устранение замечаний итоговой комиссии.
Школа: продолжается устройство наружных инженерных сетей.
Подробнее о ходе строительства объекта читайте здесь.
В ЖК «Любоград»:
Очередь «Жар-Птица»:
Проходит передача квартир дольщикам.
Очередь «Витязь»:
- В корпусе 3.1 проходит установка квартирных дверей;
- В корпусе 3.2 проходит устройство проектируемой улицы;
- В корпусе 3.3 производится шпаклевка потолков в квартирах;
- В корпусе 9 проходит подготовка стен в местах общего пользования под штукатурку;
- Детский сад: получено заключение о соответствии построенного объекта.
Очередь «Царевна-лягушка»:
- В корпусе 7.3 проходит устройство кровельного пирога;
- В корпусе 7.2 продолжается монтаж вентиляционных блоков;
- В корпусе 7.1 проходит монтаж лестничных маршей;
- В корпусе 6 проходит шлифовка монолитных поверхностей.
Подробнее о ходе строительства объекта читайте здесь.
ЖК «Континенты»:
- В корпусах «Д» и «Е» проходит передача квартир дольщикам.
Квартал «Б15»:
- Проходит устройство ростверка паркинга.
Подробнее о ходе строительства объекта читайте здесь.
Квартал «Дубровский»:
- В корпусах 1 и 2 продолжается устройство стен подвала;
- В корпусе 3 проходят работы по устройству стен и перекрытий цокольного этажа
Подробнее о ходе строительства объекта читайте здесь.
Отметим, что компания «КВС» продолжает получать средства в рамках проектного финансирования. Работы на стройке ведутся в штатном режиме, со строгим соблюдением ранее установленных сроков.
