Ход строительства объектов «КВС» на 15 марта
Уважаемые дольщики «КВС»! Представляем вам очередной дайджест хода строительства наших объектов на 15 марта. Расширенные отчеты с фотографиями вы по-прежнему сможете найти в специальных разделах на страницах жилых комплексов.
Итак, по состоянию на 15 марта 2024 года:

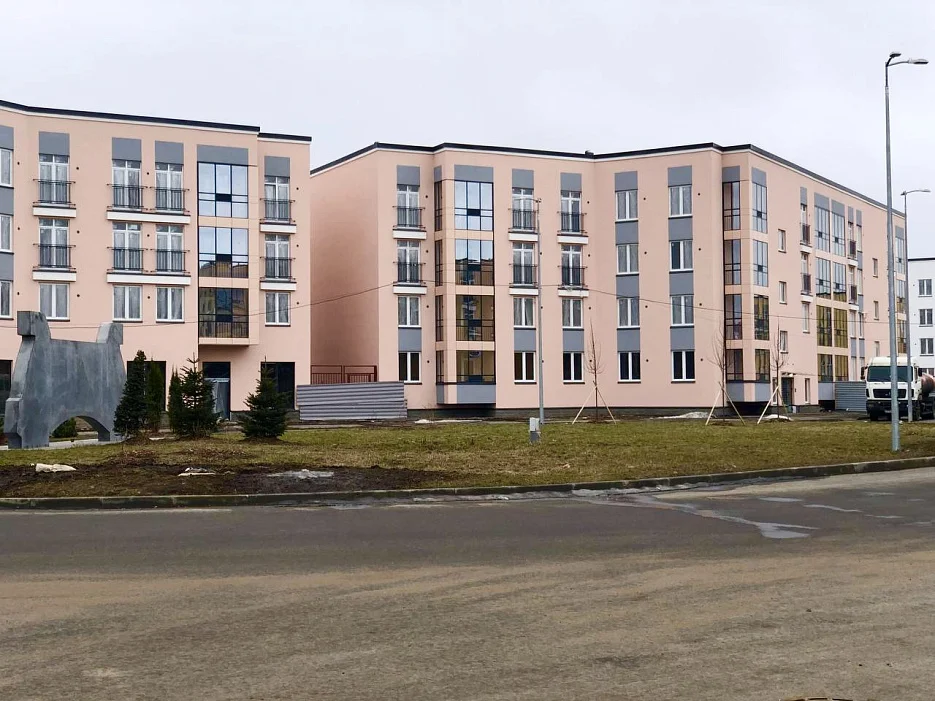

В ЖК «Ясно.Янино»:
Квартал 6:
- В корпусе 14.05 проходит кладка наружных стен;
- В корпусе 14.06 проходит устройство перекрытия 6-го этажа.
Корпус «Семейный»:
- Проходит монтаж квартирных дверей.
Детский сад:
- Проходит монтаж дверей в местах общего пользования.
Школа:
- Проходит монтаж витражей.
Подробнее о ходе строительства объекта читайте здесь.
Олимпийские кварталы «ЮгТаун»:
Квартал «Греция»
1 этап:
Началась передача квартир, коммерческих и кладовых помещений в 1 корпусе.
2 этап:
В корпусах 2.1, 2.2, 2.3, 2.4, 2.5 продолжаются отделочные работы.
Квартал «Австралия»
- В корпусе 1 ведется устройство кровли;
- В корпусе 2 проходит монтаж внутреннего электрооборудования и освещения;
- В корпусе 3 продолжается каменная кладка наружных стен;
- В корпусе 4 проходит монтаж внутреннего электрооборудования и освещения.
Мемориал воинского захоронения:
Выполнены работы по обустройству;
Мемориальные доски изготовлены и установлены на бетонное основание.
Детский сад: проходит устранения замечаний итоговой комиссии.
Школа: проходит каменная кладка внутренних стен.
Подробнее о ходе строительства объекта читайте здесь.
В ЖК «Любоград»:
Очередь «Витязь»:
- В корпусе 3.1 проходит установка пожарной сигнализации во встроенных помещениях;
- В корпусе 3.2 проходит устройство потолка в местах общего пользования;
- В корпусе 3.3 проходит шпаклевка стен в квартирах;
- В корпусе 9 проходит монтаж межкомнатных дверей в квартирах;
- Детский сад: получено заключение о соответствии построенного объекта.
Очередь «Царевна-лягушка»:
- В корпусе 7.3 проходит устройство внутренних перегородок стен;
- В корпусе 7.2 проходит наружная кладка газобетонных стен;
- В корпусе 7.1 проводится шлифовка монолитных поверхностей;
- В корпусе 6 продолжается устройство кровли.
Очередь «Кот Баюн»:
- Ведутся работы по устройству подъездных путей;
Подробнее о ходе строительства объекта читайте здесь.
Квартал «Б15»:
- Продолжаются работы по устройству перекрытия над -2 этажом паркинга.
Подробнее о ходе строительства объекта читайте здесь.
Квартал «Дубровский»:
- В корпусах 1 и 2 проходит устройство перекрытий над подвалом;
- В корпусе 3 проходит устройство стен 2 этажа;
- В корпусе 4 проходит установка кабельных каналов в монолитные конструкции для электромонтажных работ.
Подробнее о ходе строительства объекта читайте здесь.
Отметим, что компания «КВС» продолжает получать средства в рамках проектного финансирования. Работы на стройке ведутся в штатном режиме, со строгим соблюдением ранее установленных сроков.
