Ход строительства объектов «КВС» на 15 ноября
Уважаемые дольщики домов «КВС»! Представляем вам дайджест хода строительства наших объектов на 15 ноября. Расширенные отчеты с фотографиями вы по-прежнему сможете найти в специальных разделах на страницах жилых комплексов.
Итак, по состоянию на 15 ноября 2022 года:

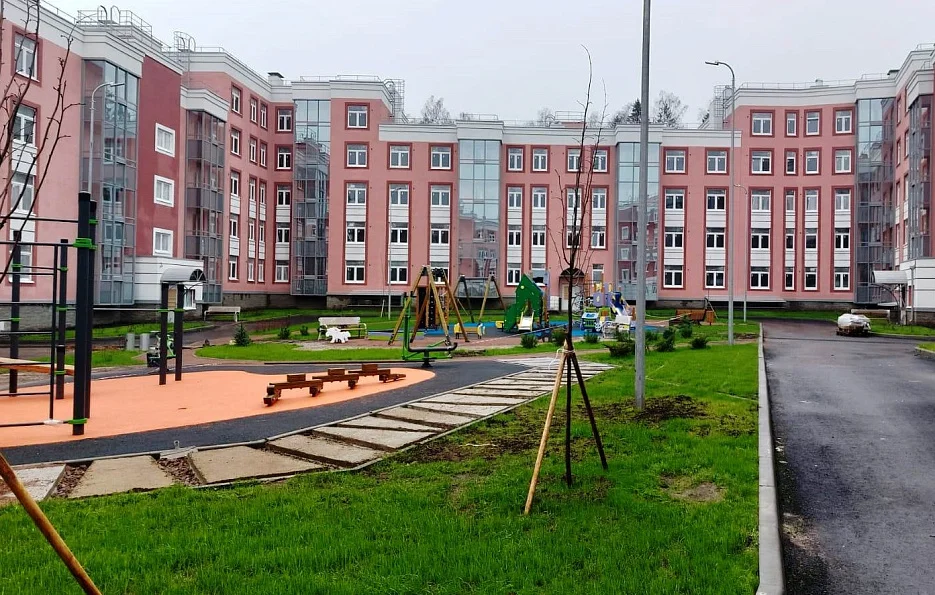

- В кварталах «ЮгТаун»:
- В корпусе 1.1 в секциях 1-9 выполнена стяжка полов квартир и МОП. Ведется монтаж квартирных потребителей ЭС (светильников, подрозетников и т.д), устройство ограждений кровли, начались отделочные работы;
- В корпусе 1.2 в секциях 1-9 выполнены кровельные и электромонтажные работы, монтаж оконных блоков. Ведется устройство ограждений кровли и стяжки полов в квартирах и МОП;
- В корпусе 1.3 выполнены электромонтажные работы, монтаж оконных блоков. Ведется каменная кладка стен и перегородок (секции 6-7), монтаж внутренних сетей электроснабжения (секции 1-9);
- В корпусе 2.1 ведется монтаж и бетонирование стен подвала (1-3 секции);
- В корпусе 2.2 выполнено устройство стен подвала и плиты перекрытия (1-4 секции). Ведется устройство стен первого этажа (3-4 секции);
- В корпусе 2.3 выполнено устройство перекрытий над 2 этажом (1-6 секции). Ведутся работы по устройству стен 3-го этажа (1-6 секции);
- В корпусе 2.4 выполнено устройство перекрытия над вторым этажом (2-3 секции), Ведется устройство стен 3-го этажа (2-3 секции) и стен четвертого этажа (1-4 секции);
- В корпусе 2.5 выполнено устройство перекрытия над первым этажом (1-3 секции).
Подробнее о ходе строительства объекта читайте здесь.
- В микрогороде «Новое Сертолово»:
- В здании детского сада завершены работы по окраске фасада;
- В квартале «Имение» в корпусе №1 завершен монтаж межкомнатных дверей, работы по монтажу малых архитектурных форм двора. Началась оклейка стен обоями;
- В квартале «Имение» в корпусе №2 завершены работы по монтажу малых архитектурных форм двора; шпаклевание стен в квартирах. Началась оклейка стен обоями;
- В квартале «Имение» в корпусе №3 завершены работы по остеклению витражей. Ведется укладка плитки в МОП на полу, укладка плитки в санузлах;
- В квартале «Гармония» в корпусе №1 продолжаются электромонтажные работы и монтаж дверей;
- В квартале «Гармония» в корпусе №2 завершен монтаж радиаторов. Продолжается устройство стяжек, работы по оштукатуриванию стен.
Подробнее о ходе строительства объекта читайте здесь.
- В ЖК «Континенты»:
- В корпусе «Д» идут работы по устройству горизонтальной разводки в санузлах на 6, 7 этажах. Завершены работы по устройству керамической плитки в санузлах на 2-12 этажах, 15-17 этажах;
- В корпусе «Е» ведутся работы по устройству горизонтальной разводки в санузлах на 2 этаже. Завершены работы по устройству керамической плитки в санузлах на 2-11 этажах.
- В здании детского сада завершены работы по вмазке подрозетников, работы по монтажу оборудования ИТП. Ведутся штукатурные работы на 1-2 этаже.
Подробнее о ходе строительства объекта читайте здесь.
- В ЖК «Любоград»:
- В очереди «Жар-Птица» в корпусе №1 в секциях 1-8 завершены работы по витражам — остекление 1-4 этажей, по монтажу входных групп;
- В очереди «Жар-Птица» в корпусе №2 в секциях 1-8 завершены работы по витражам — остекление 1-4 этажей, по монтажу радиаторов в МОП, по монтажу оконных отливов. Ведутся работы по окраске потолков в квартирах и МОП;
- В очереди «Жар-Птица» в корпусе №3 завершены работы по монтажу теплых витражей 1 этажа секций 1-7. Ведутся работы по монтажу оконных отливов, по устройству плитки в МОП;
- В очереди «Витязь» в корпусе 3.3 завершена плита покрытия 4 этажа секции 1, 2А, парапеты секции 3. Ведется устройство наружных стен и перегородок 3 этажа секций 1, 3, 5, 7, 8;
- В очереди «Витязь» в корпусе 3.1 завершены стены 4 этажа секции 6Б; плита покрытия 4 этажа секции 2А, 6А. Ведется устройство наружных стен, перегородок 2 этажа секций 1, 3;
- В очереди «Витязь» в корпусе 3.2 завершены стены 2 этажа секций 4, 5, 6А. Ведется устройство стен 3 этажа секций 1, 2Б, 7, 8;
- В очереди «Витязь» в корпусе 9 завершено армирование стен 2 этажа, перекрытия над 2 этажом. Ведется армирование стен 3 этажа.
Подробнее о ходе строительства объекта читайте здесь.
- В ЖК «Ясно.Янино»:
- В корпусе 11.1 идет подготовка квартир к передаче жильцам;
- В корпусе 11.2 завершено остекление холодных витражей всех секций, запущено отопление секций А2,И2, Б2. Идет монтаж оборудования лифтов всех секций, облицовка крылец тротуарной плиткой;
- В корпусе 14.1 начался монтаж слаботочных систем, завершена закладка кирпичом ниш и каналов стояков вентиляции;
- В корпусе 14.2 начался монтаж слаботочных систем;
- В корпусе 14.3 начался монтаж слаботочных систем, устройство выпусков наружных сетей канализации с монтажом колодцев, устройство кровли козырьков входов, мусороприемной камеры;
- В корпусе 14.4 началось устройство стяжки пола встроенных помещений, монтаж ИТП. Завершено устройство кровли козырьков входов.
Подробнее о ходе строительства объекта читайте здесь.
Отметим, что компания «КВС» продолжает получать средства в рамках проектного финансирования. Работы на стройке ведутся в штатном режиме, со строгим соблюдением ранее установленных сроков.
