Ход строительства объектов «КВС» на 30 октября: ключевые этапы, актуальные фото
Дорогие дольщики!
Группа компаний «КВС» представляет дайджест по строительству жилых комплексов на 30 октября. Все работы идут в плановом режиме — с соблюдением графиков и качественных стандартов. Как всегда, вы можете посмотреть подробные фотоотчёты в соответствующих разделах на страницах проектов. А пока — краткий обзор того, что происходит на наших стройплощадках.
В ЖК «Ясно.Янино»:

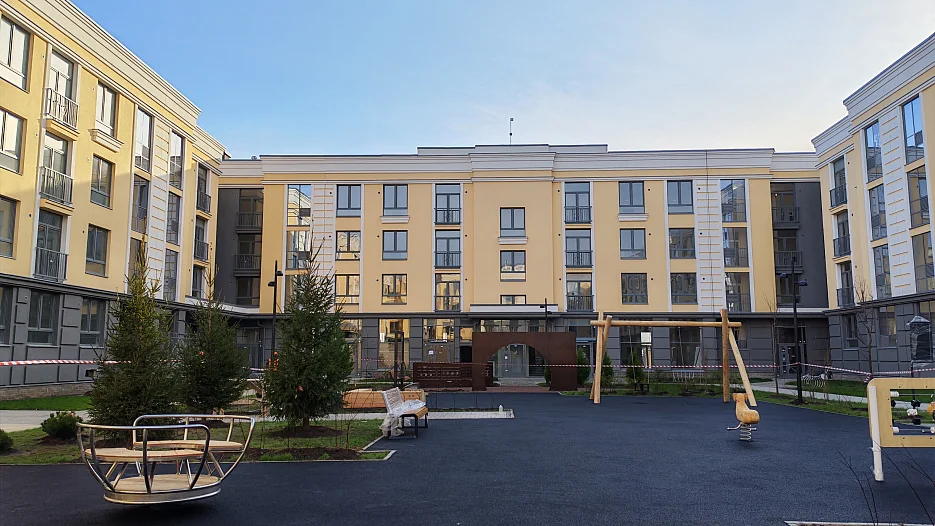

Квартал «Видный»
- В корпусе 14.10 завершена кирпичная кладка специальных помещений в подвале;
- В корпусе 14.11 ведётся армирование и бетонирование стен и перекрытий подвала и 2-го этажа.
Подробнее о ходе строительства объекта читайте здесь.
Олимпийские кварталы «ЮгТаун»:
Квартал «Австралия»
2 этап:
- В корпусе 5 производится прокладка кабельной линии наружного освещения;
- В корпусе 6 производится прокладка кабельной линии наружного освещения;
- В корпусе 7 выполнена прокладка кабельных линий в лотках подвала.
Квартал «Канада»
- В корпусе 1 выполняется устройство основания под башенный кран № 2;
- В корпусе 2 ведётся гидроизоляция фундамента и стен подвала.
Подробнее о ходе строительства объекта читайте здесь.
В ЖК «Любоград»:
Очередь «Золотая рыбка»
- В корпусе 1 ведётся монтаж радиаторов 4-й секции;
- В корпусе 2 ведётся горизонтальная разводка водоснабжения в санузлах;
- В корпусе 3 ведётся устройство коробов в местах общего пользования 3-й и 4-й секций;
- В корпусе 5 ведётся монтаж откосов и подоконников.
Детский сад на 185 мест:
- Ведутся внутренние электромонтажные работы.
Школа на 875 мест:
- Ведётся устройство внутренних перегородок 1-го и 2-го этажей из стеновых блоков.
Подробнее о ходе строительства объекта читайте здесь.
Квартал «Дубровский»:
2 очередь
1 этап
- В корпусе 3 завершён монтаж квартирных электрощитов;
- В корпусе 4 завершены поклейка обоев, укладка ламината и устройство декоративной штукатурки стен в местах общего пользования.
2 этап
- В корпусе 1 ведётся устройство системы отопления: монтаж радиаторов;
- В корпусе 2 ведётся монтаж витражных конструкций.
Школа на 825 мест:
- Завершено устройство свай под забор.
3 очередь:
- Ведётся устройство гидроизоляции фундамента.
Подробнее о ходе строительства объекта читайте здесь.
Проект «Дом на Курской»:
- Ведётся монтаж оконных конструкций.
Физкультурно-оздоровительный комплекс:
- Ведётся возведение каменной кладки цокольного этажа.
Подробнее о ходе строительства объекта читайте здесь.
Проект бизнес-класса «М36»:
- В корпусе 1 ведётся армирование и бетонирование стен подвала 1-й секции;
- В корпусе 2 ведётся кладка стен и перегородок подвала;
- В корпусе 3 ведётся кладка стен и перегородок 1-го этажа 2-й секции;
- В корпусе 4 ведётся кладка стен и перегородок 2-го, 3-го и 4-го этажей;
- В паркинге ведётся армирование и бетонирование стен СТ-5.
Детский сад на 250 мест:
Закончен монтаж отливов оконных блоков.
Подробнее о ходе строительства объекта читайте здесь.
Отметим, что группа компаний «КВС» реализует проекты с привлечением средств в рамках проектного финансирования. Строительство на всех площадках продвигается стабильно и в соответствии с утверждёнными сроками.
